Cabaiguán, Sancti Spíritus, 3 jun (ACN) Jornadas extendidas más allá de las 10 horas y un sistema de organización de las labores de construcción civil que imprimen mayor celeridad a la obra, distinguen hoy a la inversión del Parque Solar Fotovoltaico (PSFV) que se erige en áreas cercanas al Campismo Popular Arroyo Lajas, en esta localidad, y que aportará 21,8 MegaWatt (MW) al Sistema Electroenergético Nacional.

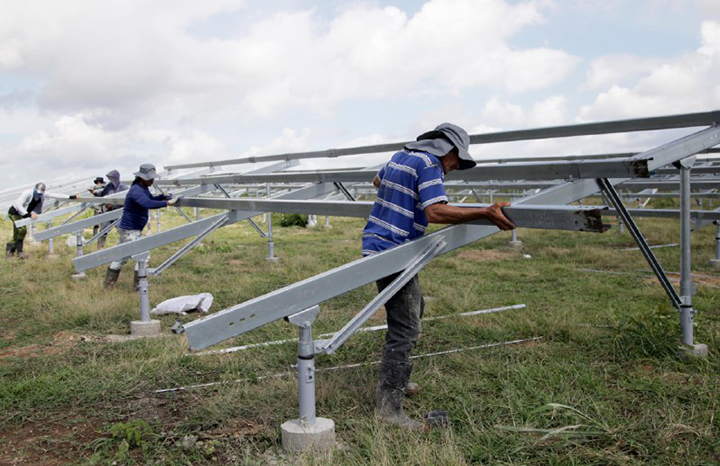

Como parte de la estrategia para concluir a finales del presente mes el emplazamiento, la Empresa de Construcción y Montaje de Sancti Spíritus (ECMSS), creó un gran colectivo con trabajadores de cada una de las brigadas y otras dependencias de la entidad, para multiplicar el ritmo en el montaje de las mil 638 mesas para soportar las celdas fotovoltaicas, uno de los quehaceres que más apremia en la actualidad.
Hace alrededor de una semana comenzamos con esta tarea, los hombres suman habilidades con el paso de los días y hoy el ritmo se acerca al óptimo para dejar listas a mediados de mes las estructuras sobre las que se colocarán los paneles solares, refirió a la Agencia Cubana de Noticias Leonel León Luis, jefe de la Unidad Empresarial de Base Constructora número dos, de Obras de Ingeniería.
Concluimos el barrenado de los 16 mil hoyos donde se funden los pilarotes sobre los que se montan las mesas, avanzamos en la terminación de las bases de los once inversores del nuevo parque y de las cuatro garitas para la protección de la instalación, agregó.
León Luis puntualizó que casi la totalidad de los recursos para las labores en ejecución están a pie de obra, vital para aprovechar al máximo cada jornada e ir venciendo el cronograma previsto.
Carlos Alberto Ribadeneira, constructor que se estrena en el montaje de las mesas, ponderó el sentido de pertenencia que se ha impregnado en el colectivo de la ECMSS vinculado a este PSFV, por lo que significa para el desarrollo de las fuentes renovables de energía en el territorio y por cuanto espera de ellas la población.
Laboramos desde el amanecer hasta el final de la tarde, en una jornada larga en la que el sol agota, pero tratamos de mantener el ritmo, sobre todo con el empuje de los jóvenes que son mayoría aquí, acotó.
Pedro Merino Vázquez, jefe del colectivo de ejecución de obra, significó que se está trabajando hasta los domingos, montando estructuras de las mesas y, a la vez, organizando en cada escenario todos los recursos para continuar los acciones el resto de los días.
En la primera jornada, especialistas en el montaje de los PSFV demostraron en un taller práctico, en el terreno, cómo se ensambla cada estructura, luego se entregaron las herramientas a nuestros constructores y el ritmo se incrementa con la práctica, lo que nos asegura poder terminar en tiempo, detalló.
Se prevé que el parque solar de Arroyo Lajas sea el primero de los tres que le nacen a la provincia en sincronizar al Sistema Electroenergético Nacional, posteriormente, lo hará el de Tuinucú, en Taguasco, donde se iniciaron los trabajos de construcción civil; mientras, en el de El Meso, en Jatibonico, se labora en el movimiento de tierra y en la construcción de los viales.
Cuando estas inversiones concluyan, la provincia generará más de 63 MW, lo que contribuirá también a reducir el consumo de combustible para ese fin y la carga contaminante de dióxido de carbono a la atmósfera.
